2024年9月23日,由中國西電所屬恒馳電氣承建的重慶高新區220千伏陳寶西線GIL線路安全穩定運行180天。日前,公司配合重慶電力公司相關部門對整個線路工程進行了專業巡檢,結合公司為該項目研發的GIL智能綜合監控系統自投運以來的歷史監測數據,檢查結論為設備各項性能指標正常,設備運行狀況良好。

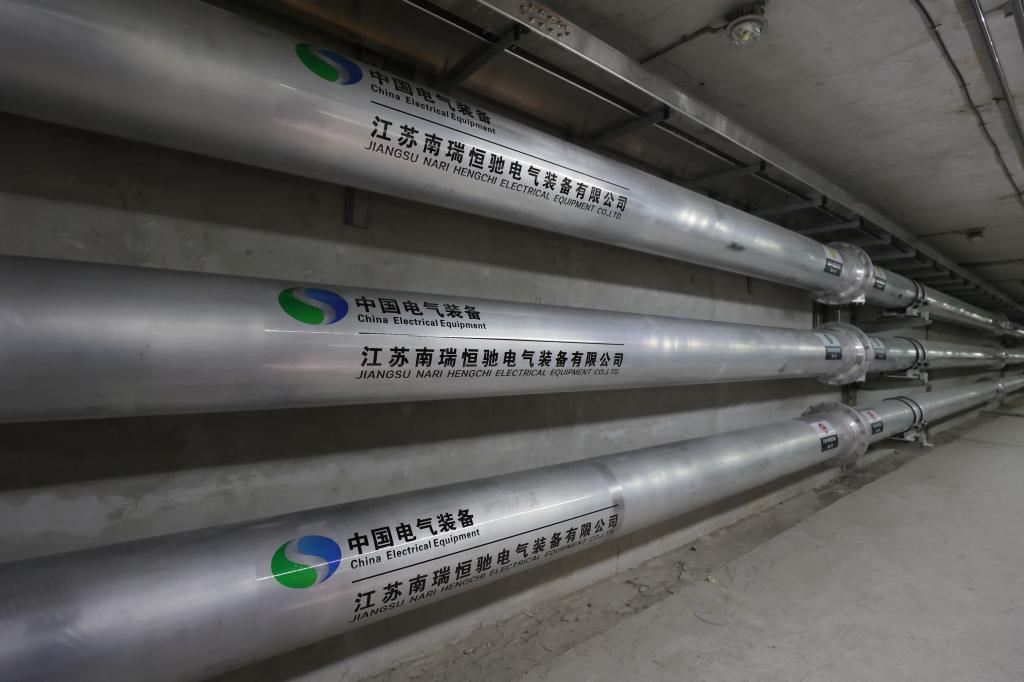

重慶高新區220千伏陳寶西線遷改工程,項目單相GIL總長約10千米,是西南地區電網系統首條長距離GIL線路,主體位于重慶市高新區,以華月路220kV寶洪變電站為起點,沿途穿越多處鐵路及公路線,整線GIL管廊路徑復雜曲折,垂直最大落差38米,直線段平均落差25米,實施難度高,項目周期緊,施工環境復雜。
歷經多次迭代優化,恒馳電氣GIL技術建立了從研發、設計到生產、施工的全流程一站式服務方案,本項目共使用1624只管節,其中非標準段達66%,全線采用公司自主研發的220kV GIL產品,通過優化電聯結、滑動支架抱箍、三相接地方式、屏蔽結構、盆子固定方式等方面,有效提升了設備可靠性。在設計階段嚴格把控土建誤差值,通過仿真軟件構建耦合模型、系統等效分析模型以確保后期偏移可控,全線管節對接合攏誤差控制在3mm以內。為克服項目周期緊,地下廊道施工復雜的難題,恒馳電氣制定土建分段移交、設備分段安裝的交叉作業模式,堅持黨建引領,發揮黨員突擊隊、青年突擊隊先鋒模范作用,憑借豐富經驗、雄厚技術、先進設備和過硬團隊,夜以繼日、合力攻堅,僅用時5個月圓滿完成了交貨、現場驗收及順利投運。
潛龍騰躍云萬里,再踏層峰辟新天。重慶陳寶線220千伏GIL項目的順利投運和半年的安全穩定運行,為西南地區城市電網建設提供了適合地形落差大、通道復雜的大容量地下輸電解決方案,以“大國重器”助推川渝經濟帶跨越式發展!
